系統用蓄電池の導入を検討する企業の担当者にとって、初期費用の大きさは最大の悩みどころです。しかし補助金を正しく活用すれば、自己負担額は想定の半分以下に抑えられるケースもあり、事業性は大きく変わります。
この記事では、系統用蓄電池の価格相場と補助金活用による自己負担額の現実的な目安、採択を勝ち取るための実務手順を、現場の一次情報をもとに解説します。
系統用蓄電池の現状と補助金の狙い
系統用蓄電池は、電力系統に直接接続して充放電を行う大規模蓄電設備であり、再エネ拡大のカギを握る存在として注目されています。なぜ国がここまで手厚い支援を行うのか、その背景を押さえることが、補助金活用の第一歩です。
市場背景と導入の好機性
太陽光発電の急拡大に伴い、晴天時には発電量が需要を上回り、出力制御(発電抑制)が頻発する地域が増えています。九州エリアを皮切りに、東北・四国・中国エリアでも出力制御日数が年々増加しており、せっかく発電した電気が捨てられている状況です。この余剰電力を蓄え、夕方の需給逼迫時間帯に放電して市場で販売する系統用蓄電池(蓄電所)の事業性が、急速に高まっています。
需給調整市場や容量市場が本格稼働し、アグリゲーター(複数の分散電源を束ねて市場取引する事業者)を介した収益機会も拡大しました。OCCTOの資料によると、2024年度から容量拠出金の請求が始まり、小売電気事業者が必要に応じて電気料金へ反映するため、供給力(kW価値)をはじめ蓄電池が提供する価値への対価は今後さらに高まると見込まれます。市場環境の追い風を受け、いまは導入の好機といえる局面です。
補助金が目指す政策目的と期待効果
経済産業省や環境省が系統用蓄電池への補助金を継続的に整備している背景には、明確な政策目的があります。第一に再エネの出力制御の低減、第二に電力系統の安定化、第三に2030年・2050年に向けた脱炭素化の加速です。蓄電池が普及することで再エネの導入余地が広がり、火力発電への依存度を下げる効果が期待されています。
こうした政策的意義を踏まえると、補助金は単なる「値引き」ではなく、国が事業者に対して「政策に沿う形で投資を加速してほしい」と要請するメッセージです。だからこそ採択審査では、事業計画が政策目的と整合しているか、運用後にどの程度の社会的便益を生むかが厳しく問われます。
出力制御や電力需給の動向が与える影響
系統用蓄電池の収益は、JEPX(卸電力市場)のスポット価格の値差、需給調整市場の入札落札、容量市場のkW価値の組み合わせで構成されます。出力制御が増えるエリアほど昼間のスポット価格が低く、夕方との価格差が拡大するため、タイムシフト運用(安い時間に充電・高い時間に放電)の収益機会が大きくなります。
一方で、系統接続枠の確保には時間を要します。補助金の交付決定後に着工するという原則と、系統接続のスケジュールを同時並行で進める段取りが、事業成否を分けるポイントです。
補助金の種類と公募要項で押さえるポイント
系統用蓄電池に活用できる補助金は複数あり、所管省庁・補助率・対象設備が異なります。誤った制度を選ぶと不採択や受理不可となるため、まずは制度の全体像を整理しましょう。
国の交付事業と自治体支援の違い

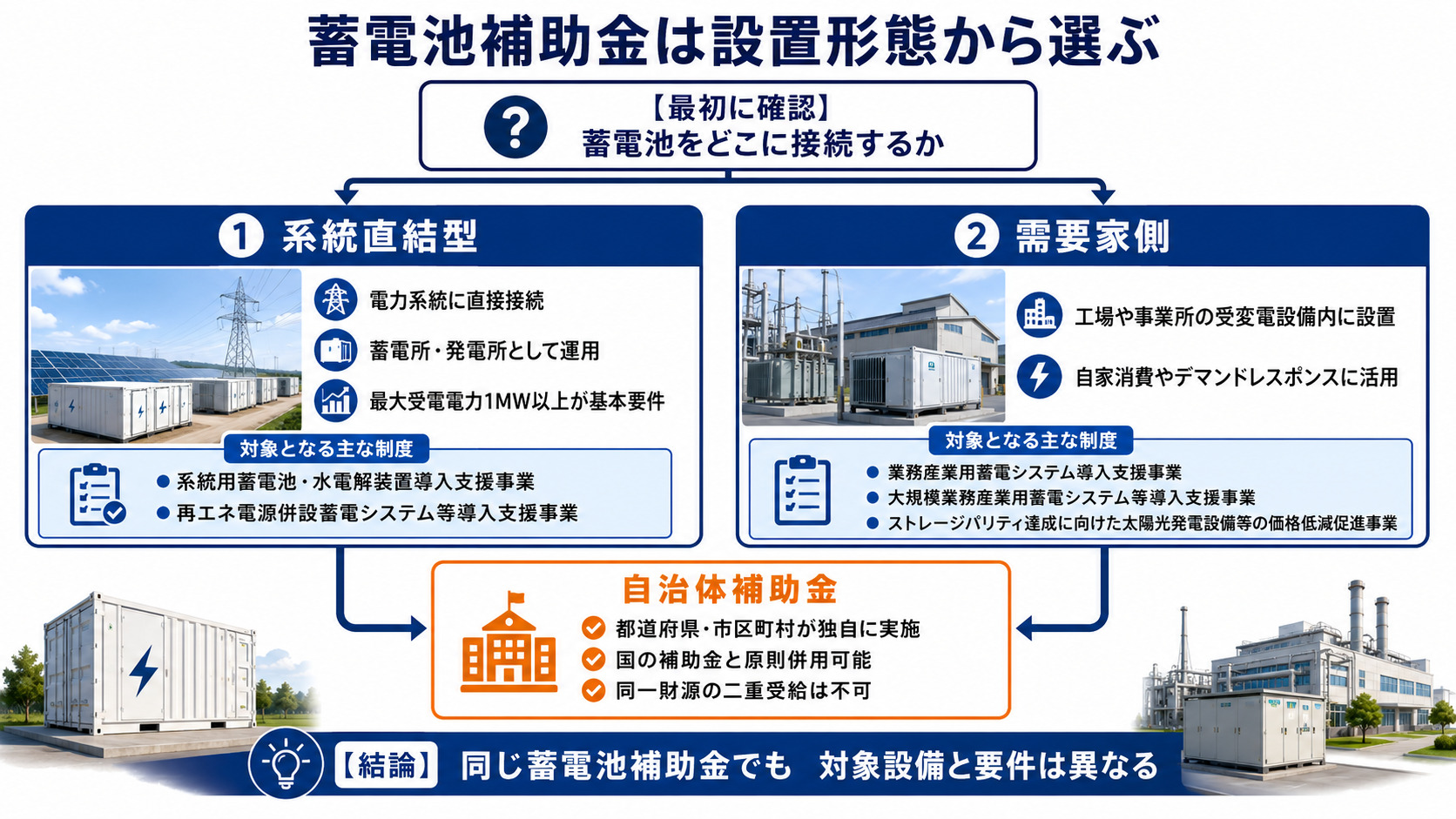

国の補助金は経済産業省(SII:環境共創イニシアチブが執行)と環境省の二本柱ですが、まず押さえるべきは、制度が「系統直結型」と「需要家側」の2カテゴリに分かれている点です。電力系統に直接接続する系統用蓄電池(蓄電所・発電所扱い)の中核制度は、SIIが執行する「系統用蓄電池・水電解装置導入支援事業」で、最大受電電力1MW以上の大規模設備が対象です。「再エネ電源併設蓄電システム等導入支援事業」も系統直結型に位置づけられます。
一方、工場や事業所の受変電設備内に設置する需要家側の蓄電池には、SIIの「業務産業用蓄電システム導入支援事業」「大規模業務産業用蓄電システム等導入支援事業」、環境省の「ストレージパリティ達成に向けた太陽光発電設備等の価格低減促進事業」が用意されています。同じ「蓄電池の補助金」でも対象・要件がまったく異なるため、自社の設置形態がどちらに当たるかを最初に確認してください。
自治体補助金は都道府県・市区町村が独自に設けており、国の補助金と原則併用可能です。ただし国の財源が同一の制度を二重に受けることはできません。自治体独自要件として「地域内事業者からの調達」「税金滞納がないこと」などが課される場合があり、事前確認が欠かせません。
補助額の算定方法と上限の目安
2026年度の主要制度の補助額目安を、区分とあわせて整理します。
| 制度名(区分) | 所管 | 補助率・上限 |
|---|---|---|
| 系統用蓄電池・水電解装置導入支援事業(系統直結型) | 経産省(SII) | 経費の1/3以内(1MW以上・上限10億円)、10MW以上は1/2以内(上限40億円)、LDES(長期エネルギー貯蔵)は2/3以内(上限20億円) |
| 再エネ電源併設蓄電システム等導入支援事業(系統直結型) | 経産省(SII) | 経費の1/3〜2/3(上限は最新の公募要領を確認) |
| 業務産業用蓄電システム導入支援事業(需要家側・PCS出力100kW未満) | 経産省(SII) | 3.75万円/kWh算出額または経費の1/3、上限1,500万円 |
| 大規模業務産業用蓄電システム等導入支援事業(需要家側・PCS出力100kW以上) | 経産省(SII) | 3.95万円/kWh算出額または経費の1/3〜2/3(上限は最新の公募要領を確認) |
| ストレージパリティ達成向け太陽光発電設備等価格低減促進事業(需要家側・太陽光セット) | 環境省 | 業務産業用蓄電池3.9万円/kWh(蓄電池の補助上限4,000万円) |
「kWh算出額」と「経費に対する補助率」の安いほうが採用される設計が一般的です。容量規模が大きくなるほどkWh算出額が効きやすく、規模が小さいと補助率ベースが効きやすい傾向があります。なお、補助率・上限額は年度や公募回ごとに見直されるため、申請時には必ず最新の公募要領をご確認ください。
対象設備の要件と公募スケジュールの注意点
要件は区分ごとに異なります。系統直結型では最大受電電力1MW以上が基本要件で、再エネ電源併設型は原則1.0MW以上の再エネ発電設備への新規併設が条件です。需要家側の制度では、次のような要件が課されます。

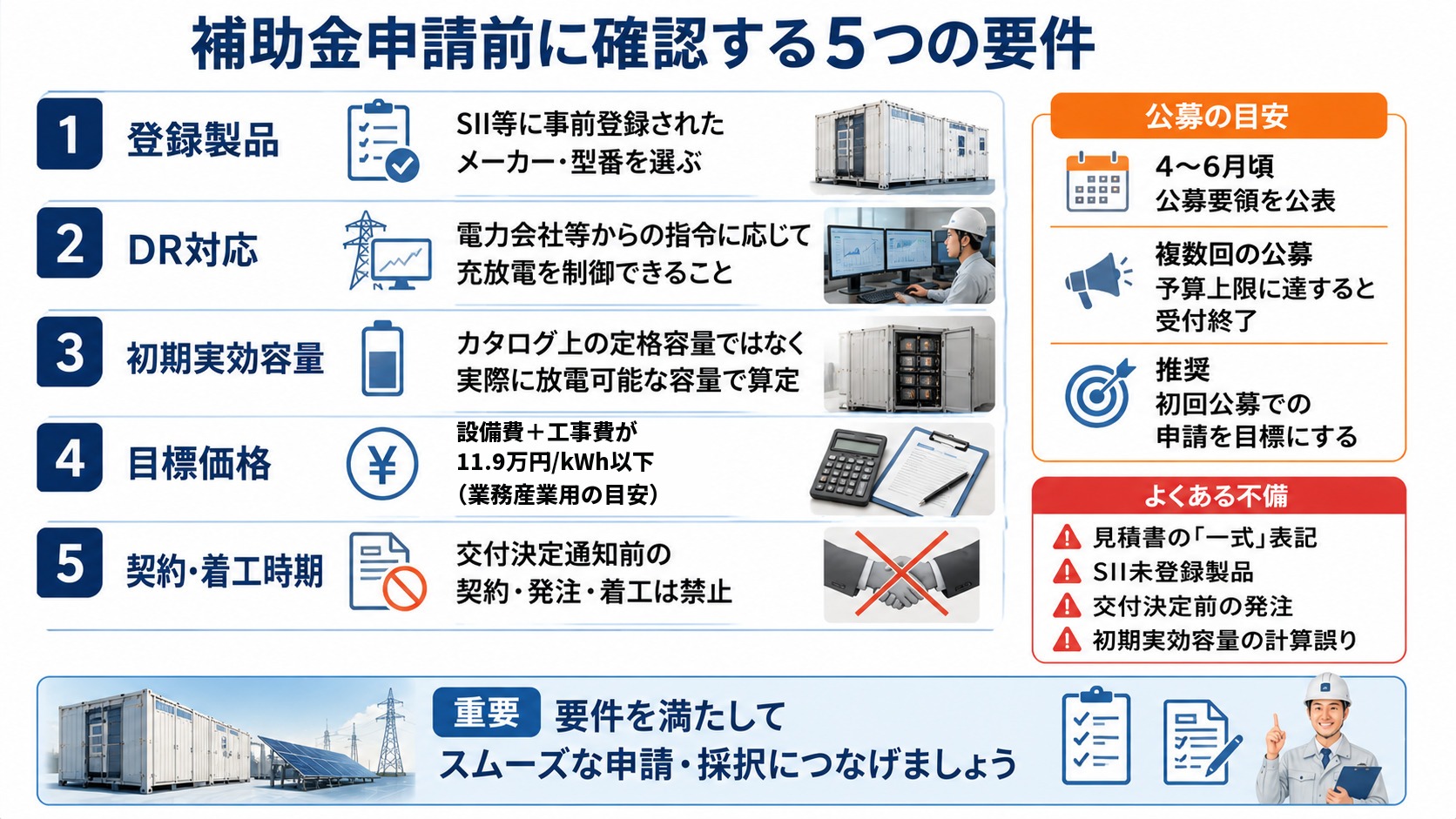

申請前に確認すべき主要要件(需要家側制度の場合)
- SII等に事前登録されたメーカー・型番の蓄電システムであること
- DR(デマンドレスポンス:電力会社等からの指令に応じて充放電を制御する仕組み)への対応
- 初期実効容量(メーカー公称の最大容量ではなく実際に放電可能な容量)が算定基準
- 「設備費+工事費」の合計が目標価格以下であること(SII公募要領に基づく業務産業用の目安:11.9万円/kWh)
- 交付決定通知前の契約・発注・着工は一律で対象外(フライング着工の禁止)
特に「初期実効容量」を基準に補助額が算定される点は誤解が多く、カタログ上の定格容量で計算すると想定より補助額が下振れする失敗が起こります。事前に施工事業者と算定根拠を共有しておくことが対策です。
多くの制度では年度初め(4〜6月頃)に公募要領が公表され、複数回の公募が設けられます。ただし予算上限に達した時点で受付終了となるため、初回公募での申請を目標とするのが定石です。申請でよくある不備としては、内訳のない「一式」表記の見積書、SII未登録製品の選定、交付決定前の発注書発行、初期実効容量の計算誤りなどが挙げられます。これらは差し戻しではなく不採択や失格につながるため、提出前に施工事業者と複数回チェックする運用が確実です。
系統用蓄電池導入を補助金で成功させる手順
制度の全体像を踏まえ、実際の導入プロジェクトの進め方に話を進めます。系統用蓄電池は系統接続・補助金・設備調達の3本柱を同時並行で動かす難度の高い案件であり、手順の組み立てが事業性を左右します。
用地選定と系統連系の事前確認のやり方
用地選定では、敷地面積だけでなく、近傍の変電所までの距離と接続枠の空き状況が決定的に重要です。一般送配電事業者への系統接続検討申込を行い、接続可否・連系工事費・回答までの期間を把握する必要があります。地域によっては接続検討回答に半年以上、本申込から運転開始までに2〜3年を要するケースもあるため、早期着手が鍵となります。
用地の地盤条件、雷害リスク、洪水浸水想定区域への該当有無も事前確認項目です。屋外キャビネット型やコンテナ型を設置する場合、消防法令(2024年1月改正で20kWh超は適合義務)への対応や離隔距離の確保も計画段階で織り込みます。
費用見積もりと補助金を組み合わせた資金計画
系統用蓄電池の価格相場を当社実績ベースで整理すると、容量規模により単価が大きく変動します。
| 容量規模 | 導入費用(工事費込み) | kWh単価 | 補助金活用後の自己負担目安 |
|---|---|---|---|
| 50kWh規模 | 500〜600万円 | 10〜12万円/kWh | 約330〜400万円 |
| 100kWh規模 | 1,000〜1,500万円 | 10〜15万円/kWh | 約660〜1,000万円 |
| 500kWh規模 | 4,000〜7,000万円 | 8〜14万円/kWh | 約2,600〜4,600万円 |
| 1MWh規模 | 7,000万〜1億円 | 7〜10万円/kWh | 約4,600万円〜6,600万円 |
自己負担額は補助率1/3を仮置きした概算であり、実際は補助金の算定方式と目標価格基準により上下します。資金計画では、補助金の交付は原則「事業完了後の精算払い」である点に注意が必要です。工事中はいったん全額を立て替える資金を確保するか、つなぎ融資を組む前提で銀行と協議しておきます。
また中小企業経営強化税制との併用も検討対象です。補助金受給額を取得価額から差し引く圧縮記帳の処理が必要となるため、税理士との事前連携が欠かせません。
申請書類の作り方と採択率を高める対策
申請書類で審査員が重視するのは、事業の実現可能性と政策目的との整合性です。具体的には、運用スキーム(誰がアグリゲーターとして市場参入するか、収益はどう配分されるか)、CO2削減効果の定量的根拠、設備の技術仕様の妥当性、自己資金とつなぎ資金の調達計画が問われます。
見積書は「機器名・メーカー・正確な型番・工事項目ごとの費用明細」を必須とし、「一式」「セット価格」表記は不可です。施工フローや配線・配管の仕様、停電工事の段取り(通常6〜7時間の停電作業+復電後1〜2時間の試運転)まで明記しておくと、審査側に実現可能性を訴求できます。
採択率を高めるための事前チェックリスト
- SII等の登録製品リストから機器を選定し、型番・初期実効容量の根拠資料を確保
- 系統接続検討の回答書を入手し、連系工事費・運転開始可能時期を確定
- 運用パートナー(アグリゲーター・小売電気事業者)との基本合意書を準備
- CO2削減効果を年間トン数で試算し、根拠となる発電量・充放電サイクル数を明示
- 圧縮記帳・税制優遇との併用方針を税理士と協議済みであること
- 交付決定前の発注・契約締結が発生していないことを社内で再確認
- 不採択時の代替プラン(自社単独投資、補助金なし版の収益試算)を準備
特に「不採択時の代替プラン」は、補助金ありきの甘い事業計画を避けるうえで重要です。補助金が出ない前提でも採算が成立する事業設計こそが、長期的に強い投資判断となります。
導入後の運用と事業パートナーの選び方
補助金は交付を受けて終わりではなく、運用と報告までが制度の一部です。最後に、運用段階の義務とパートナー選びの視点を整理します。
導入後の運用計画と補助金の報告義務
補助金を受給して導入した蓄電池には、一定期間の処分制限(保有義務)が課されます。期間内に無断で譲渡・売却・撤去すると補助金返還を求められるため、長期保有を前提とした運用設計が必須です。年次の実績報告(充放電量、稼働率、CO2削減効果等)も提出義務があり、データ取得のための監視・制御システムの整備が前提となります。
運用面では、産業用LFP(リン酸鉄リチウムイオン)電池であれば、定格の95%以上を実効容量として利用でき、寿命は運用条件によりますが15〜20年が現実的な目安です。パワコンの交換目安は10〜15年で1回程度ですので、長期の運用計画には更新費用も織り込んでおきます。摩耗劣化による停止リスクに備え、EMS(監視・制御するシステム全体)による予兆検知と定期点検を組み合わせた保守体制が、稼働率と収益性を支える土台となります。

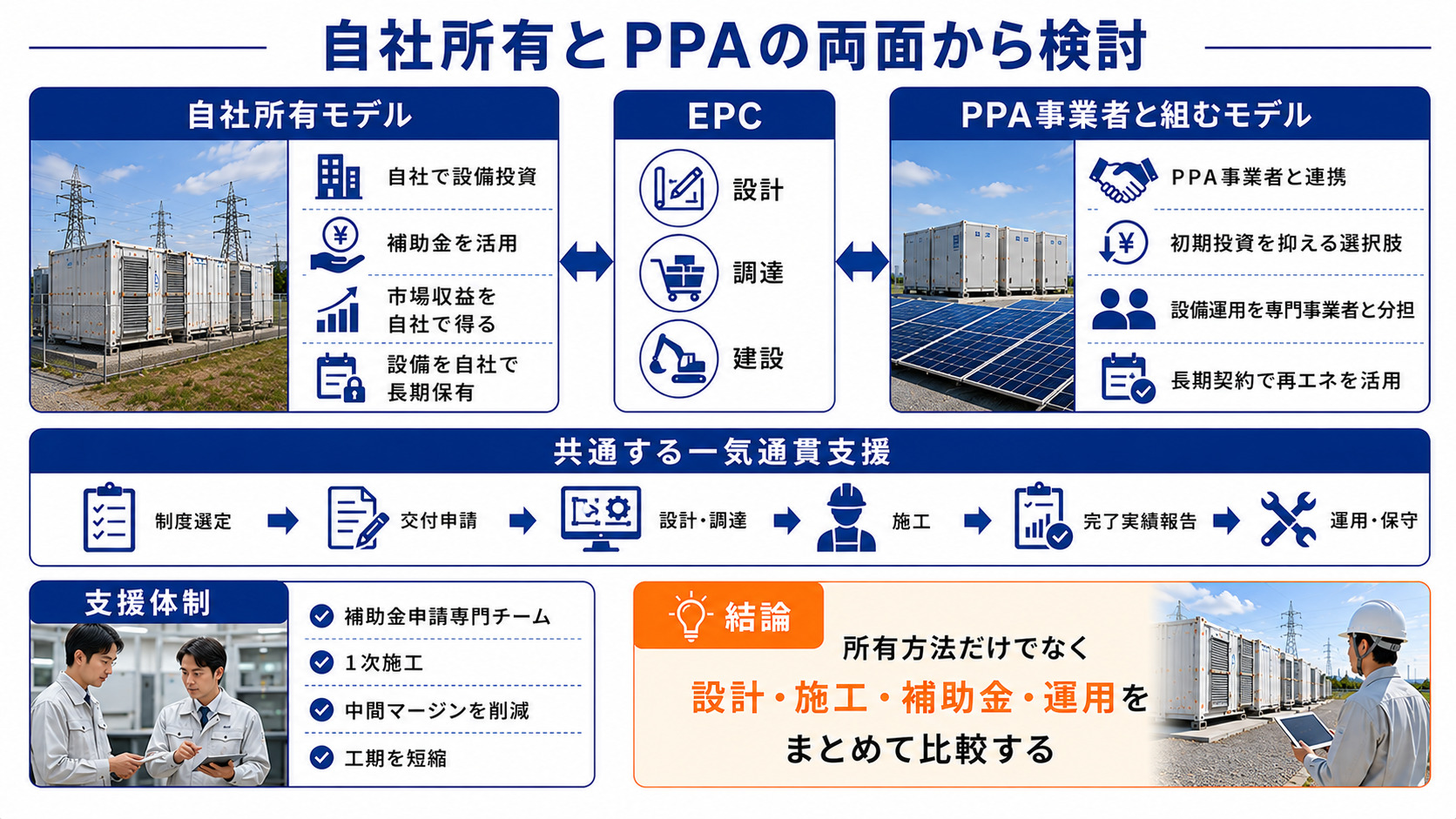

PPAとEPCの両面を持つ事業者だからできる柔軟提案
系統用蓄電池では、自社所有で投資回収を狙うモデルと、PPA(電力購入契約)事業者と組むモデルの両方を比較したいというニーズが高まっています。オルテナジーはEPC(設計・調達・建設)事業者として産業用太陽光・蓄電池の建設実績を積み重ね、同時にPPA事業者として再エネ供給サービス(オルテナジーのPPA事業)を展開しています。両モデルの同時提案ができることに加え、補助金申請専門チームを社内に設置しているため、制度選定から交付申請、完了実績報告までを一気通貫でサポートできます。1次施工(下請けなし)による中間マージンカットと工期短縮も、長期投資としての事業性を底上げする要素です。
まとめ
この記事では、系統用蓄電池の価格相場と補助金活用後の自己負担額の目安、採択を勝ち取るための実務手順を解説しました。容量規模ごとの価格相場、補助率・上限の見方、申請でよくある不備、運用後の報告義務まで押さえれば、補助金は単なる値引きではなく事業性を大きく押し上げ得る戦略ツールとなります。
系統用蓄電池の導入は、系統接続・補助金・設備調達・運用パートナー選定が複雑に絡み合う長期プロジェクトです。最初の一歩でつまずかないよう、信頼できる伴走者を選んでください。皆さまの再エネ投資が、着実な成果につながることを願っています。
オルテナジーでは、太陽光発電設備の保守・運用から新規導入まで、お客様の課題に合わせたソリューションを提供しています。電気コスト削減や再エネ導入などのお悩みは専任スタッフにお気軽にご相談(無料見積もり)ください。
参考文献:SII「系統用蓄電池・水電解装置導入支援事業」/SII「業務産業用蓄電システム導入支援事業」/環境省 ストレージパリティ事業 報道発表資料
田中 圭亮 株式会社オルテナジー、アセット管理部長
16年のキャリアを持つ再エネ導入のスペシャリスト。
第一種電気工事士、太陽光発電事業評価技術者、生成AIパスポートなどを保有。
自家消費型太陽光発電設備(自社PPA設備)や蓄電池設備等のアセット管理を担い、
AIエージェントを駆使したバックオフィス業務の効率化から現場メンバーのディスパッチまでをこなす。
長年の経験をもとに培った数値的なセンスを武器に「自社アセット収益の最大化」を指揮している。
黒田浩明 株式会社オルテナジー副社長
東京農工大学大学院にて太陽光エネルギー利用を専攻後、農機具メーカーで15年間にわたりプラント建設に従事 。業界歴通算18年、第一種電気工事士の資格を保持する 。現在は太陽光発電の主力電源化を見据え 、社会インフラとしての信頼性を担保すべく、全社的な施工基準の策定と保守管理体制の構築を統括している。
