太陽光発電を導入したいのに、「系統連系」という言葉の複雑さで足が止まっていませんか。手続きの遅れや想定外の工事費が、事業計画を大きく狂わせることもあります。仕組みを正しく理解すれば、その不安は解消できます。
この記事では、系統連系の仕組みから手続きの流れ、費用や注意点までを現場目線で解説します。
系統連系は発電設備を電力会社の送配電網につなぐ仕組み
太陽光発電を導入するうえで最初の関門となるのが系統連系です。この土台を理解しておくと、後の手続きや費用の話が一気に腑に落ちるようになります。
系統連系の基本概念を理解する

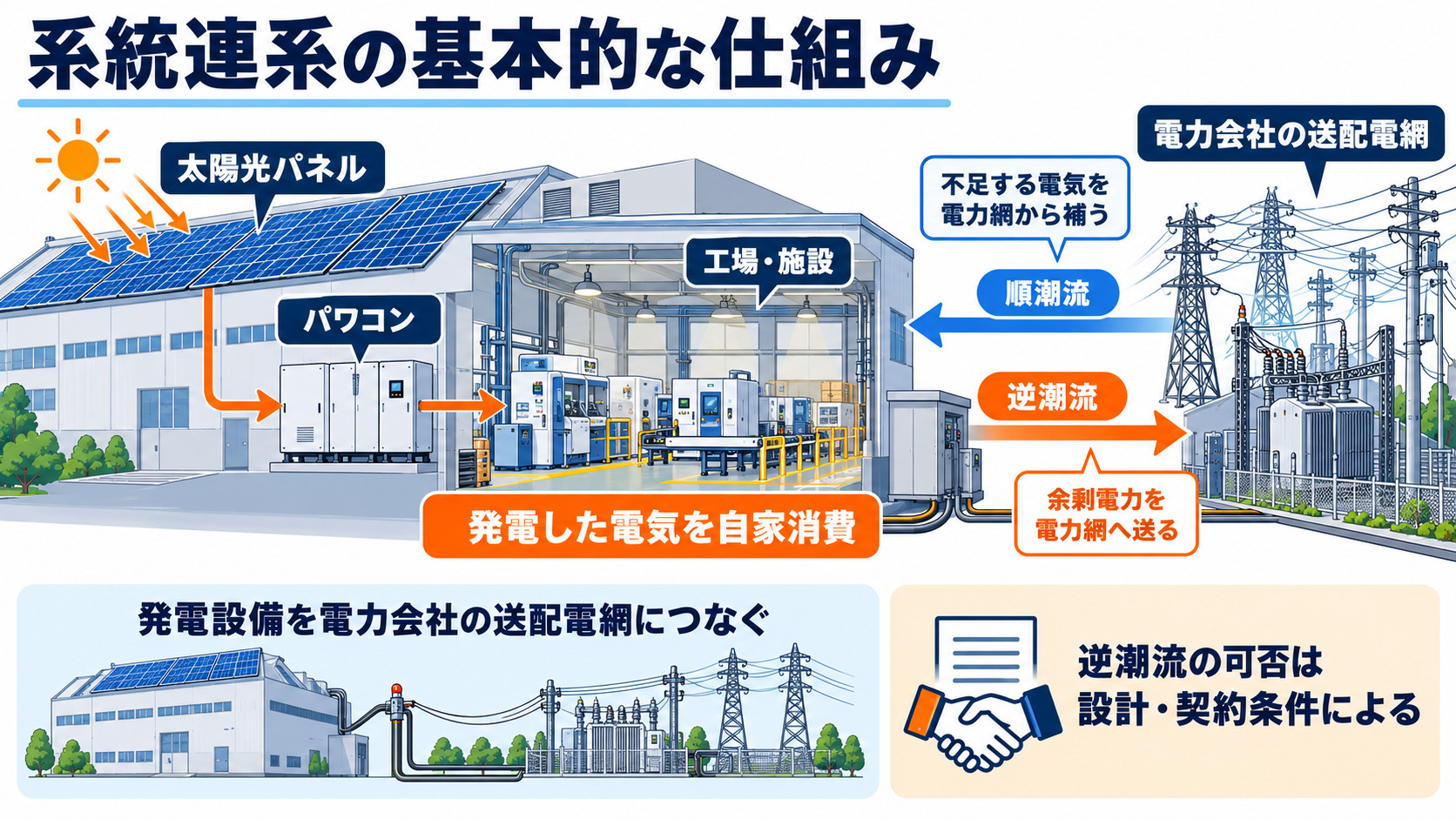

系統連系とは、自社の太陽光発電などの発電設備を、電力会社が管理する送電網・配電網(電力系統)に電気的に接続することを指します。発電設備を単独で使うだけでなく、電力会社の網につなぐことで、電気の過不足を柔軟に調整できるようになる仕組みです。

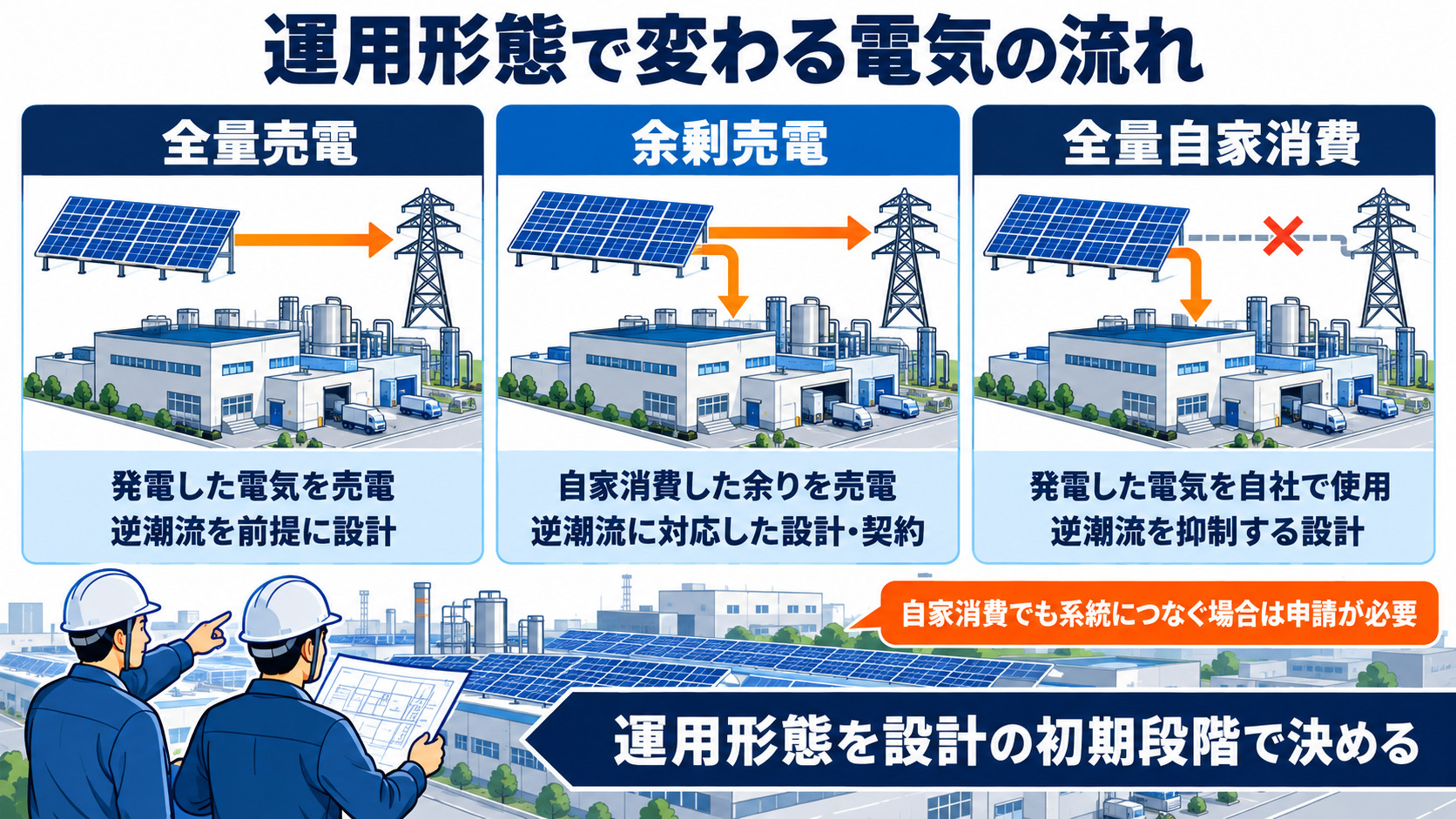

この接続には、電気が流れる方向によって2つの側面があります。ひとつは「順潮流」で、自家発電だけでは電力が足りないときに、電力系統から設備側へ電気を補給する流れです。買電のケースが一般的です。もうひとつが「逆潮流」で、発電した余剰電力を電力系統側へ流し、売電する流れを指します。売電を伴うケースが一般的ですが、制度や契約形態によって運用方法は異なります。工場やビルの電力を安定させながら、余った電気を有効活用できるのは、この双方向の接続があるからです。
系統連系が必要になる設備とケースを知る
系統連系は、太陽光発電をはじめとする発電設備を系統につないで運用する限り、原則として避けて通れない手続きです。工場の屋根に設置するオンサイトの自家消費型太陽光であっても、電力会社の配電線と物理的につながる以上、所定の申請と技術検討が求められます。
特に注意したいのが、余剰電力を系統へ流す逆潮流を伴うケースです。逆潮流を行うには、それに対応したシステム設計や個別の契約手続きが不可欠であり、適切な設計や申請が行われない場合、運用開始の遅延や予期せぬ追加の設備工事費用が発生するリスクがあります。逆潮流を想定するかどうかは、設計の初期段階で明確にしておくことが重要です。対策としては、接続検討を申し込む前に「全量売電・余剰売電・全量自家消費」のいずれの運用形態を採るかを事業計画上で確定し、それを設計会社と共有してから手続きに入ることをおすすめします。
系統連系と売電や自家消費の関係を押さえる
系統連系のあり方は、発電した電気をどう使うかによって設計思想が変わります。売電を主目的とする場合は逆潮流の容量確保が重要になり、自家消費を主目的とする場合は逆潮流を抑制する制御が求められます。
電気代高騰を背景に、近年は全量自家消費型を選ぶ企業が増えています。この場合、逆潮流を極力させない「逆潮流なし(RPR:逆電力継電器=系統側へ電気が逆流したことを検知して遮断する保護装置での制御)」の設計が採用されることが多くなります。一方、FIT(固定価格買取制度=再エネ電力を一定価格で一定期間買い取る制度)やFIP(フィードインプレミアム=市場価格に一定の割増を上乗せする制度)を活用した売電を狙う場合は、逆潮流を前提とした系統連系が必要です。なお、FITでは10kW以上50kW未満の設備は地域活用要件(自家消費30%以上に加え、災害時に地域へ電力を供給できる体制の確保)が課され、買取方式も余剰買取に限定されており、50kW以上は市場連動型のFIP制度の活用や全量売電・自家消費など選択肢が分かれます。どの制度を使うかで系統連系の設計が根本から変わる点を押さえておきましょう。
系統連系は電圧区分と接続条件で進め方が変わる
系統連系の手続きの重さや必要な設備は、設備の規模によって大きく異なります。ここを取り違えると、想定していた法的義務や費用が後から膨らむため、自社がどの区分に該当するかを正確に把握することが第一歩となります。
低圧の系統連系は小規模設備向けに進めやすい
受電が50kW未満(交流600V以下)の設備は「低圧連系」に区分されます。このうち出力10kW未満の設備は電気事業法上「一般用電気工作物」に位置付けられ、出力10kW以上50kW未満の太陽光発電設備は「小規模事業用電気工作物」という別区分に該当し、基礎情報届出や使用前の自己確認などが義務付けられていますが、50kW以上の自家用電気工作物と比べて手続きの負担が比較的少なくて済みます。低圧配電線に接続され、小規模な事業所や店舗に適した形態です。
ただし、手続きが軽いからといって設計を軽視してよいわけではありません。低圧であっても、逆潮流の有無や周辺の系統状況によっては連系承諾までに時間を要するケースがあります。低圧で導入を検討する際は、設置規模が本当に50kW未満に収まるか、事業拡張の予定はないかを早めに整理しておくことが、後の区分変更による手戻りを防ぐ判断基準になります。
高圧の系統連系は契約や設備要件の確認が重要
受電が50kW以上2,000kW未満の設備は「高圧連系」となり、電気事業法上「自家用電気工作物」に位置付けられます。この区分では、電気主任技術者の選任および保安規程の届出が必要となり、キュービクル(高圧受電設備=高圧の電気を受けて変圧する箱型の設備)を介した接続が前提です。手続きは低圧より重くなりますが、その分、1kWあたりのシステム単価は低圧より安価になる傾向があります。
小規模工場やビル、学校など多くの事業者がこの区分に該当します。高圧連系では、既設のキュービクルの容量に太陽光の出力を受け入れる余力があるか、保護継電器の改造が必要かといった技術要件の確認が欠かせません。既設設備の改造範囲を初期段階で見誤ると、工事費と工期が大きく膨らむため、現地の受変電設備を熟知した施工会社による事前調査が判断の要になります。対策として、接続検討と並行して自社の単線結線図をもとに改造の要否を洗い出しておくと、後の見積もり精度が高まります。
特別高圧の系統連系は大規模設備で検討される
受電が2,000kW以上の設備は「特別高圧連系」に区分され、大規模工場やメガソーラー、大型商業施設などが対象です。送電線への接続となり、設置工事の30日前までに工事計画の届出が必要となるなど、法規制の負担は最も重くなります。
なお、2026年度からは50kW以上の地上設置の事業用太陽光はFIT全量買取を選択できずFIP制度(市場価格に一定の割増を上乗せする制度)の対象となり、一定規模以上では入札で基準価格が決まる点も特徴です。導入までの検討期間が年単位に及ぶことも珍しくなく、系統への影響評価や大規模な設備投資の判断が求められます。特別高圧を検討する段階では、系統連系そのものよりも、事業全体の資金計画と系統側の受け入れ余力の見極めが成否を分けます。
ここまでの電圧区分ごとの違いを、判断の目安として整理します。
電圧区分ごとの系統連系の特徴(太陽光発電協会「公共・産業用太陽光発電システム手引書」をもとに整理)
| 項目 | 低圧連系 | 高圧連系 | 特別高圧連系 |
|---|---|---|---|
| 受電規模 | 50kW未満 | 50kW以上2,000kW未満 | 2,000kW以上 |
| 電圧区分 | 600V以下 | 600V超7,000V以下 | 7,000V超 |
| 電気工作物区分 | 一般用(10kW未満)/小規模事業用(10kW以上50kW未満) | 自家用 | 自家用 |
| 電気主任技術者 | 不要 | 選任必要 | 選任必要 |
| 主な需要家 | 店舗・小規模事業所 | 工場・ビル・学校 | 大規模工場・商業施設 |

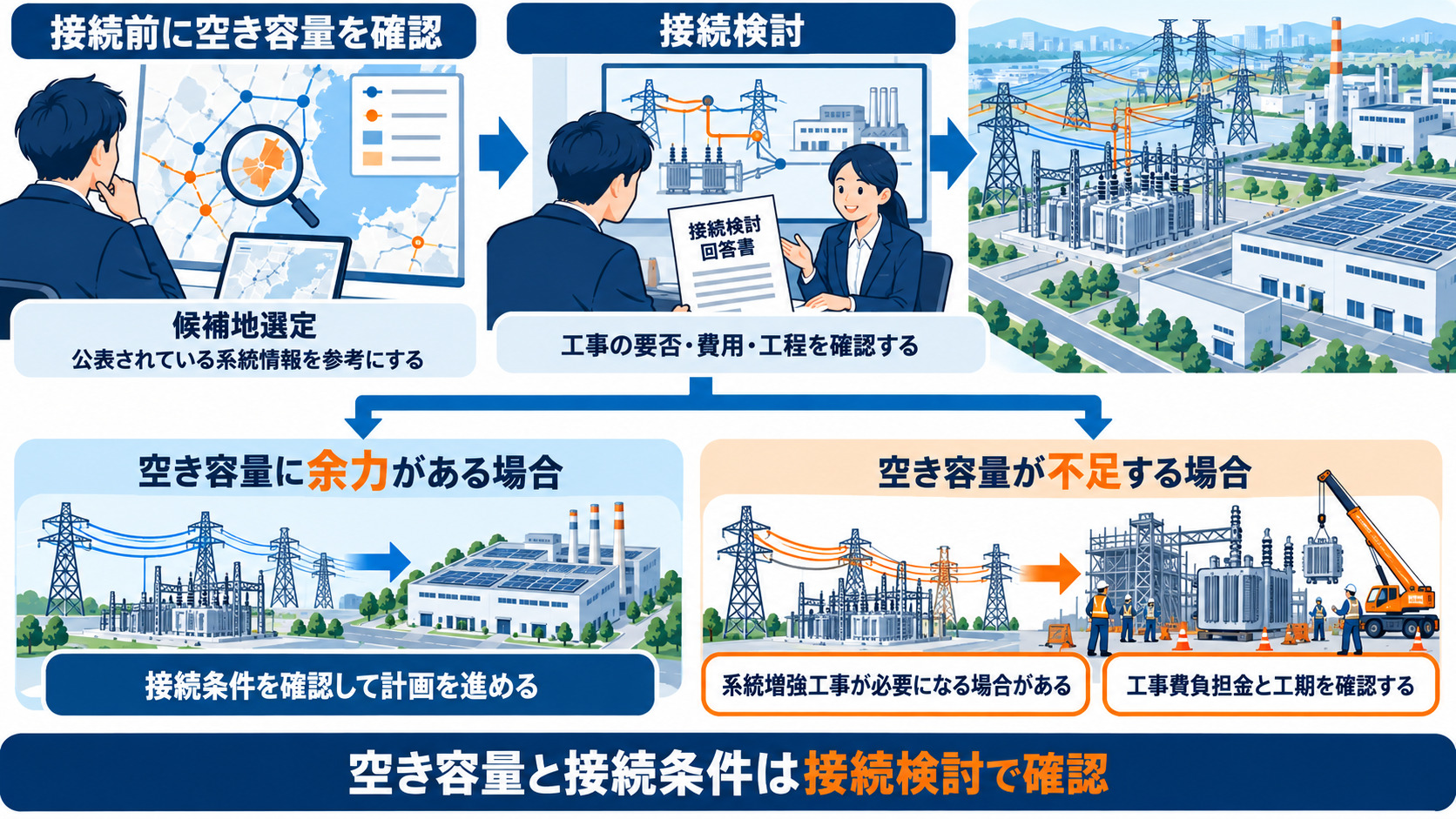

系統連系では接続容量や空き容量の確認が欠かせない
電圧区分が自社に合っていても、接続先の電力系統に十分な「空き容量」がなければ連系できません。地域によっては配電線や変電所の容量が逼迫しており、系統の増強工事が必要になるケースがあります。
この空き容量の状況は、後述する接続検討を通じて初めて正式に判明します。空き容量が不足していると、系統側の増強工事費(工事費負担金)が発生し、事業性を大きく左右することがあります。そのため、候補地を選定する段階から、一般送配電事業者が公表する系統情報を参考に、系統に余力のあるエリアかどうかを事前に見当をつけておくことが、無駄な検討コストを避ける有効な手立てとなります。
系統連系の手続きは事前確認から連系開始まで段階的に進む

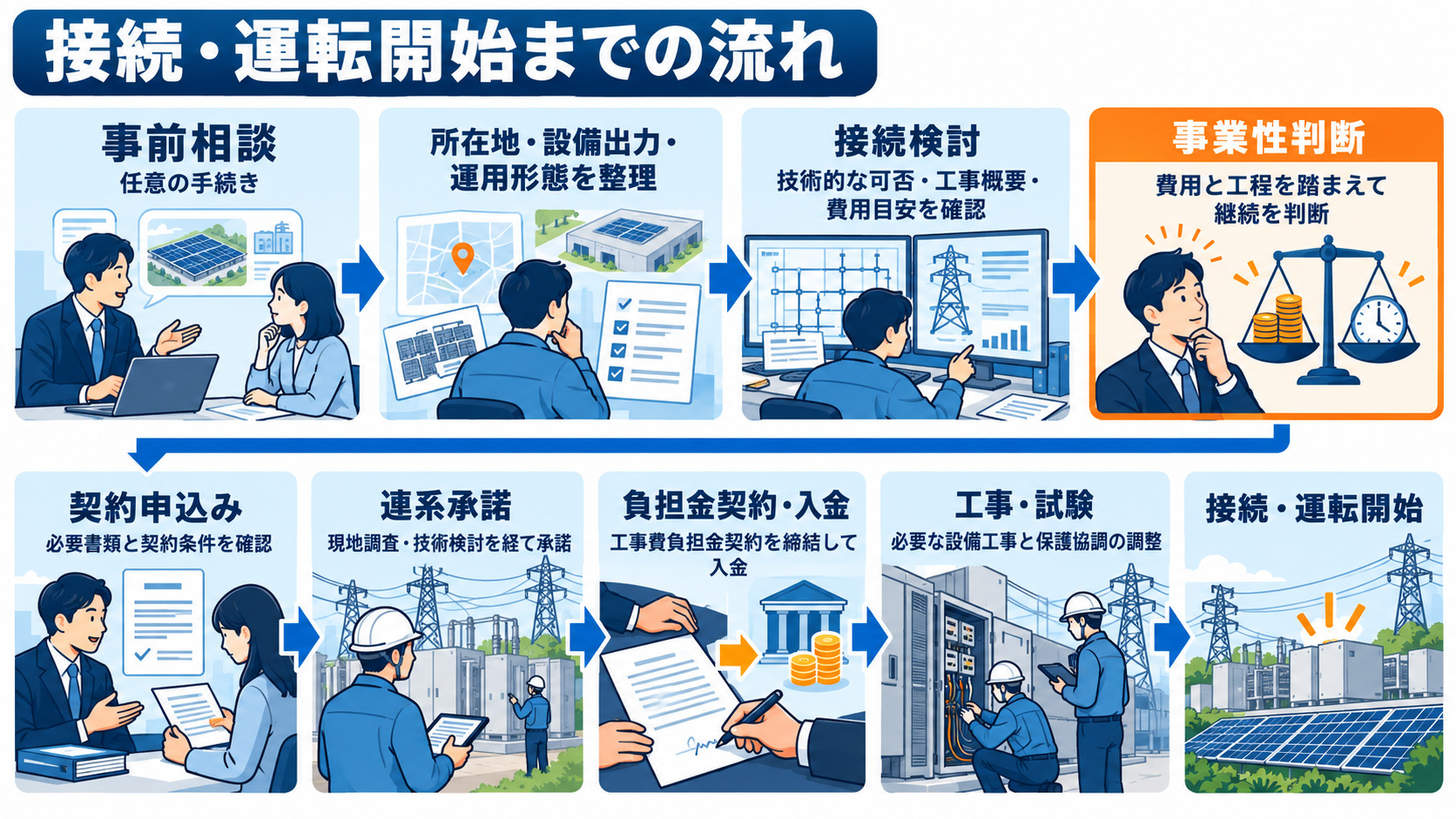

系統連系の手続きは、いくつかのステップを順に踏んでいく必要があります。全体像を先に掴んでおくと、どの段階で何を判断すべきかが明確になり、計画の遅延を防ぎやすくなります。
系統連系の事前相談で必要情報を整理する
最初のステップは、一般送配電事業者への事前相談です。これは任意の手続きですが、簡易的な接続可能性の確認や、次の接続検討が必要かどうかの見極めができるため、活用する価値は十分にあります。
この段階で、設置予定地の住所、想定する設備出力、運用形態(自家消費か売電か)といった基本情報を整理しておくと、以降の手続きがスムーズに進みます。事前相談は正式な申込みではないため、この時点で概略の見通しを得ておくことが、本格的な検討に進むかどうかの判断材料になります。
系統連系の接続検討で技術的な可否を確認する
本格的な手続きの入口となるのが「接続検討」です。これは系統連系を希望する事業者が正式に申し込み、一般送配電事業者が系統への影響や送配電設備の新設・増強工事の必要性を技術的に検討し、回答するプロセスです。
接続検討の回答には、工事の概要や工事費負担金の目安が含まれます。ここで示される費用は事業性を大きく左右するため、回答を受けて事業を継続するか改めて判断する「事業性判断」の場面が訪れます。想定を超える増強工事費が示された場合は、設置規模の見直しや候補地の再検討も含めて冷静に判断することが、後悔のない導入につながります。
系統連系の申込みで必要書類と条件を固める
事業継続の判断が固まったら、正式な契約手続きに進みます。契約申し込みの後、現地調査や技術検討を経て「連系承諾」を得て、その後に工事費負担金契約を締結する流れです。
この段階では、系統側の増強に要する工事費負担金の入金が求められます。書類や条件の確認漏れがあると、承諾までの期間が延びることがあるため、必要書類は早めに揃え、契約条件を一つずつ確認していくことが重要です。手続きの複雑さから、この一連の申請業務をつまずきなく進められるかどうかが、運転開始時期を大きく左右します。
系統連系の工事と保護協調を経て運転開始する
工事費負担金の入金後、必要な送配電設備や受変電設備の工事が実施されます。太陽光発電側では、系統に悪影響を与えないための保護装置の設定、いわゆる保護協調の調整が重要な工程です。

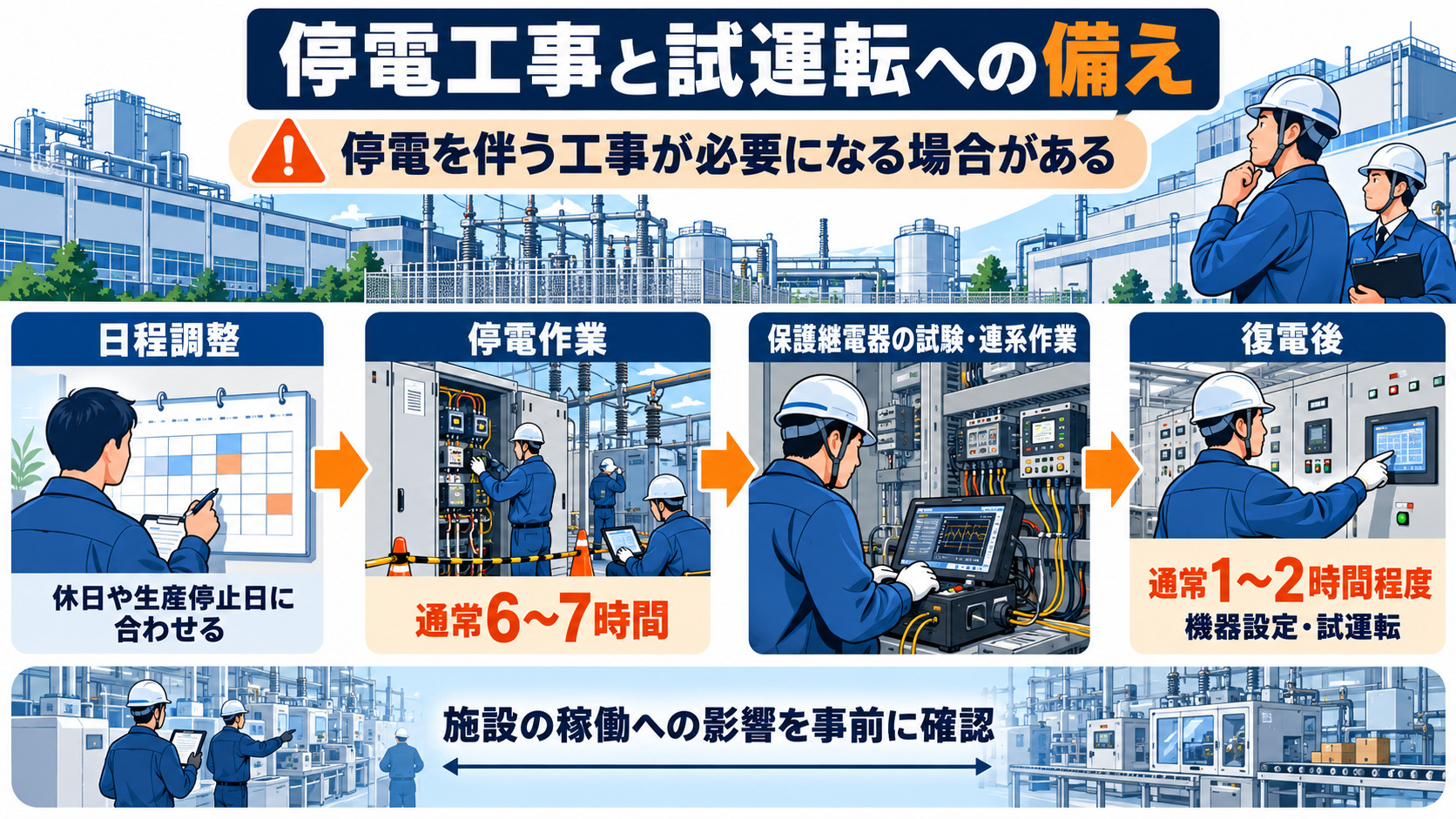

系統事故時に発電設備を安全に切り離すため、RPR(逆電力継電器)やOVGR(地絡過電圧継電器=系統の地絡事故を電圧の変化で検知する保護装置)といった保護継電器の試験を行います。これらの試験や最終的な連系作業のために、施設側の停電を伴う工事が必要になる場合があります。停電作業は通常6〜7時間、復電後の機器設定や試運転に通常1〜2時間程度を要するため、施設の稼働に影響が出ないよう、休日や生産停止日に合わせて日程を組むことが現実的な対処法です。これらを経て、いよいよ系統を接続し、順潮流・逆潮流の運用が始まります。

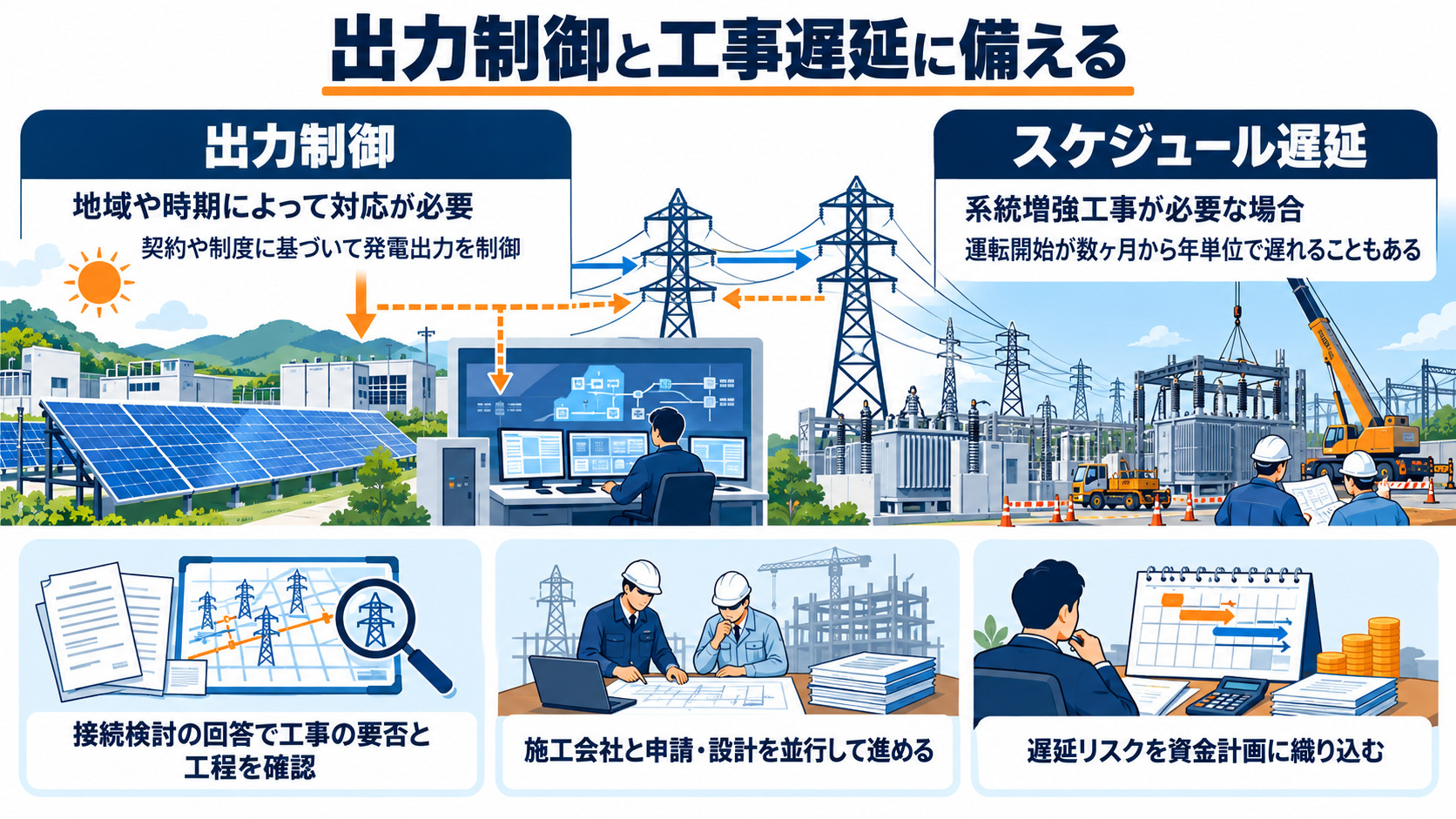

系統連系では出力制御やスケジュール遅延にも備える
連系開始後も、地域や時期によっては「出力制御」への対応が求められる場合があります。これは系統全体の需給バランスを保つため、一般送配電事業者が系統の安定運用のため、契約や制度に基づいて発電出力を制御する仕組みです。
また、系統の増強工事が必要になった場合、その工事完了まで連系できず、運転開始が数ヶ月から年単位で遅れることもあります。こうしたスケジュール遅延は事業計画に直結するため、接続検討の回答で工事の要否と工程を早期に把握し、遅延リスクを織り込んだ資金計画を立てておくことが賢明です。手続きの遅れを最小化するには、経験豊富な施工会社と連携し、申請と設計を並行して進める体制を整えることが有効な備えとなります。
系統連系は費用と注意点を把握すると判断しやすい
系統連系を成功させるには、発生する費用の内訳と、現場で実際に直面しやすいトラブルを事前に知っておくことが欠かせません。ここを押さえておくと、導入の判断に自信が持てるようになります。
系統連系で発生する主な費用を整理する

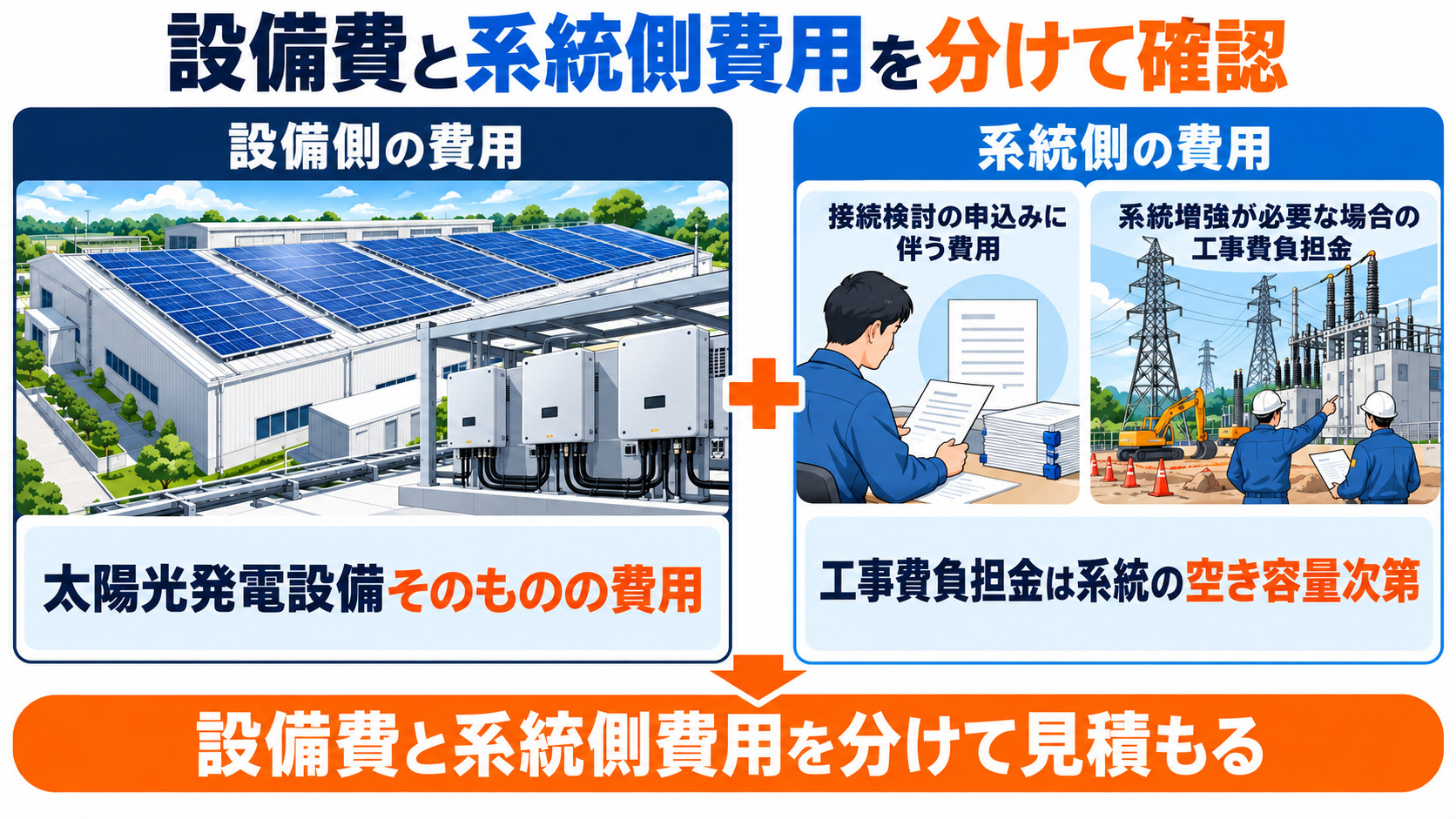

系統連系にまつわる費用は、太陽光発電設備そのものの費用と、系統側の手続き・工事に関わる費用に大別されます。設備側の費用は、産業用太陽光の実勢価格として、当社実績では低圧(50kW未満)で15〜20万円/kW、200kW程度までで12〜15万円/kW、500kW程度までで11.7〜14.4万円/kWです。
これに加えて、系統連系では接続検討の申込みに伴う費用や、系統増強が必要な場合の工事費負担金が発生します。工事費負担金は系統の空き容量次第で大きく変動し、ゼロで済むこともあれば、数百万円以上に達することもあります。費用の全体像を正確に掴むには、設備費と系統側費用を分けて見積もりを取り、どちらのコストがどう変動するのかを構造的に理解しておくことが判断の助けになります。
系統連系で起こりやすいトラブルを事前に避ける
系統連系で現場が直面しやすいのが、逆潮流の設計不備による手戻りです。自家消費を前提に設計したはずが、逆潮流の制御が不十分で系統側から指摘を受け、追加の保護装置設置や再申請が必要になるケースがあります。
もうひとつ注意したいのが、異常に安い見積もりです。kW単価が相場から大きく外れて安い場合、部材や施工品質が省かれている可能性があります。見積もりを比較する際は、部材メーカー・施工法・故障時の対応フローが明記されているかを確認し、系統連系に必要な保護装置や停電工事の費用が含まれているかを一つずつチェックしてください。安さの裏で「何が含まれていないか」を見極めることが、運用開始後の追加費用を防ぐ最も確実な対処法です。
系統連系をスムーズに進めるための準備を押さえる
系統連系の複雑さの多くは、専門的な技術要件と行政手続きが並行して進む点にあります。高圧以上では電気主任技術者の手配や工事計画の届出も絡み、施設担当者だけで完結させるのは現実的に負担が大きい領域です。

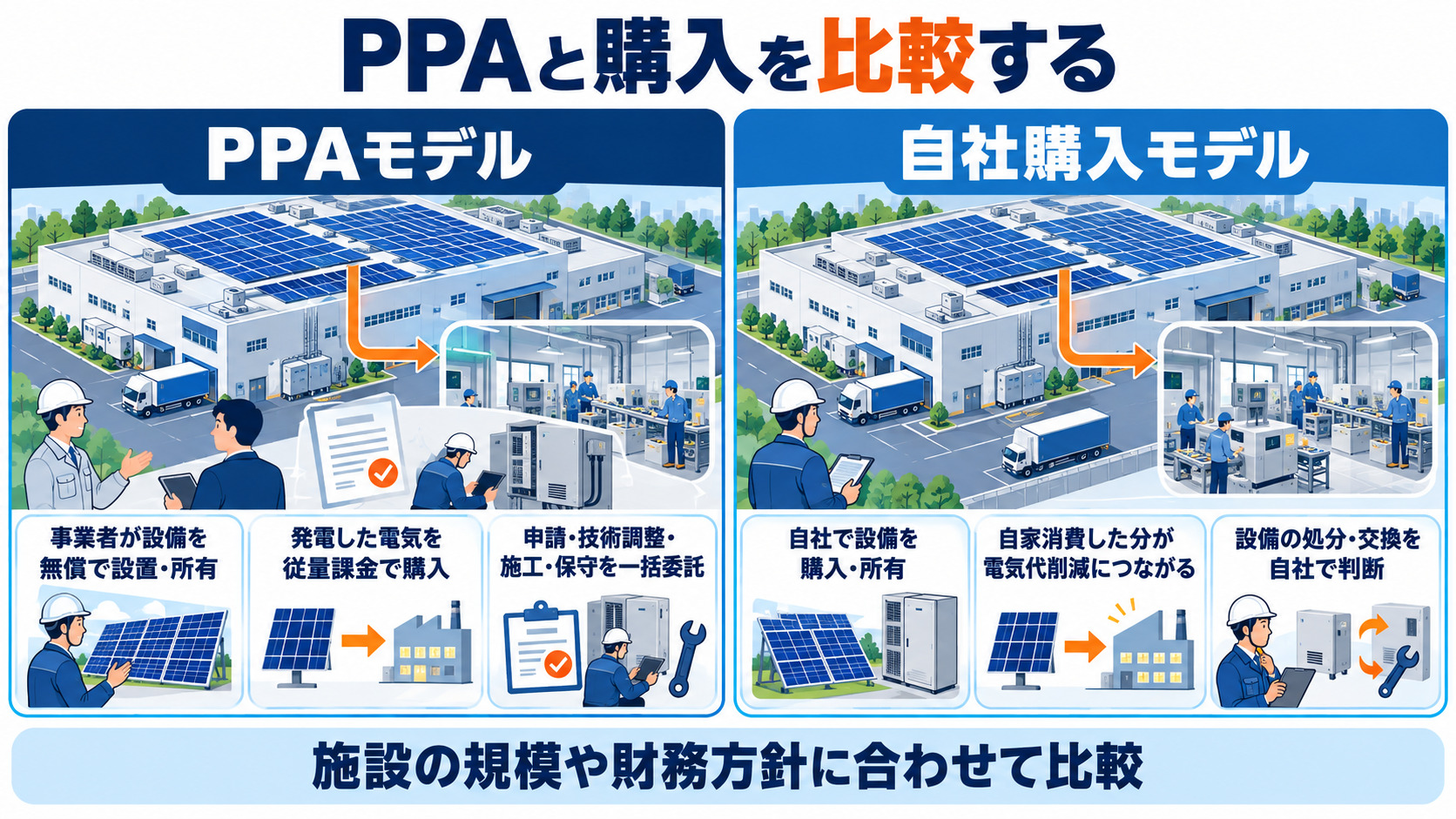

この負担を軽減する選択肢のひとつが、PPA(Power Purchase Agreement=電力購入契約)モデルの活用です。PPA事業者が施設の屋根などに太陽光発電設備を無償で設置・所有し、発電した電気を従量課金で供給する仕組みで、複雑な系統連系の申請業務や電力会社との技術調整、施工・運用メンテナンスを一括して委託できます。一方で、自社で設備を購入するモデルは、自家消費した分がそのまま削減効果となり投資回収効率に優れるうえ、設備の処分・交換を自社でコントロールできる利点があります。どちらが適しているかは施設の規模や財務方針によって変わるため、PPAと購入の両面から比較検討できる体制を持つ会社に相談することが、最適解への近道です。
系統連系と再エネ導入をワンストップで任せられる体制
系統連系は、接続検討から保護協調、行政手続きまでが連鎖する専門性の高い領域であり、設計と施工、運用を分断せず一貫して担える体制が品質と工期を左右します。オルテナジーは、PPA事業者とEPC(設計・調達・建設)事業者の二面性を持ち、のべ施工件数4,000棟以上(家庭用を含む全施工)の実績をもとに、PPAと購入の両モデルを同時に比較提案できます。自社の施工管理者が協力会社を直接統率する施工体制(下請けへの丸投げをしない)により、系統連系に関わる技術調整から工事までを一貫して管理し、コストと納期の両面で無理のない導入計画をご提案します。
まとめ
この記事では、系統連系の基本的な仕組みから、電圧区分による進め方の違い、事前相談から連系開始までの手続きの流れ、そして費用と注意点までを解説しました。系統連系は複雑に見えますが、逆潮流の設計方針を早期に固め、電圧区分に応じた手続きと保護協調を着実に進めれば、過度に恐れる必要はありません。
大切なのは、目先の安さだけでなく、系統連系に必要な費用や工事が漏れなく含まれた計画かどうかを見極めることです。正しい知識を持って臨めば、電気代削減と再エネ導入という目標は着実に近づきます。あなたの施設に最適な一歩を、ぜひ自信を持って踏み出してください。
オルテナジーでは、太陽光発電設備の保守・運用から新規導入まで、お客様の課題に合わせたソリューションを提供しています。電気コスト削減や再エネ導入などのお悩みは専任スタッフにお気軽にご相談(無料見積もり)ください。
